Solcelle- og vindmølleprojekter i Aalborg Kommune
I Aalborg Kommune arbejder vi målrettet for den grønne omstilling af energi ved anvendelse af vedvarende energikilder. På denne side kan du læse mere om kommunens planlægning for vindmølle- og solcelleprojekter og finde information om status på aktuelle projekter.
Hvad er processen?
Tryk på et punkt for at se detaljer.
Projektansøgning
Aalborg Kommune modtager en projektansøgning og vurderer, om der kan igangsættes en fordebat.
Hvis kommunen vurderer, at der kan igangsættes en fordebat, bliver Teknik- og Miljøudvalget præsenteret for projektet. Udvalget træffer endelig beslutning om, hvorvidt der skal igangsættes en fordebat.
Fordebat
Der er fordebat i minimum 4 uger, hvor borgerne inviteres til at give input til den forestående planlægning og miljøvurderingsproces.
I løbet af fordebatten afholder Aalborg Kommune et informationsmøde. Her præsenterer projektudvikler sit forslag til afgrænsning af projektet og Aalborg Kommune informerer om planlægning og miljøvurderingsprocessen.
Udarbejdelse af planer og miljørapport
Teknik- og Miljøudvalget behandler opsamling på fordebatten og beslutter om plan- og miljøvurderingsproces skal igangsættes.
Hvis udvalget godkender, bliver der igangsat en sideløbende udarbejdelse af følgende:
- Forslag til kommunplantillæg og lokalplan
- Miljøvurdering af ovenstående planer
- Miljøkonsekvensvurdering (VVM) af det konkrete projekt
Byrådet skal efterfølgende godkende, hvorvidt der skal igangsættes en offentlig høring af planforslagene, miljøvurdering af planerne, miljøkonsekvensvurdering (VVM) af projektet samt udkast til en §25 tilladelse.
§25 tilladelsen er myndighedens godkendelse af projektet, der er blevet miljøvurderet og hvori der stilles særlige vilkår for realisering af projektet.
Offentlig høring
Planforslag, miljøvurdering og udkast til §25 tilladelsen er i offentlig høring i minimum 8 uger.
I løbet af høringsperioden afholder Aalborg Kommune et borgermøde. Energistyrelsen inviteres med på mødet til at informere om kompensationsordninger og regler. Alternativt afholder Energistyrelsen særskilt møde herom.
Vedtaget
Byrådet behandler indsigelser fra den offentlige høring og beslutter om planforslagene og §25 tilladelsen skal vedtages.
Hvis projektet vedtages udsteder kommunen formelt §25 tilladelsen til ansøger. Ansøger har nu 3 år til at opnå de nødvendige tilladelser (herunder byggetilladelse) og igangsætte projektet.
Hvis ikke fristen overholdes skal §25 tilladelsen fornyes før projektet kan gennemføres. I den forbindelse skal kommunen vurdere, om projektet fortsat lever op til kravene eller der skal gennemføres en ny miljøkonsekvensvurdering.
Udpegninger til sol og vindenergianlæg i Aalborg Kommuneplan
I 2021 vedtog Byrådet en samlet plan med udpegninger til store vedvarende energianlæg i form af vind og sol i kommuneplanen. Udpegningerne angiver områder, hvor byrådet er indstillet på at arbejde for et vind- eller solcelleprojekt.

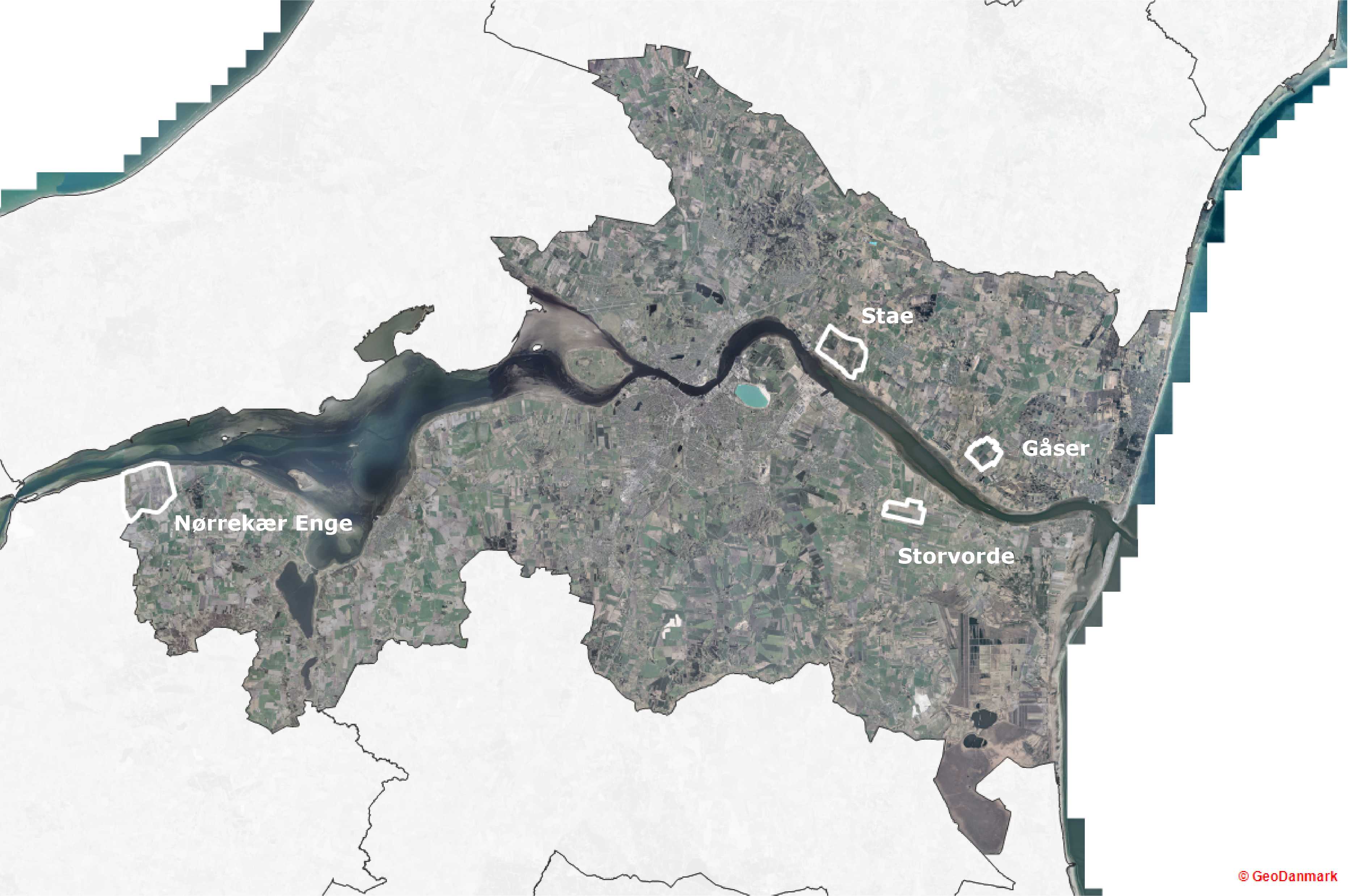

På kortet nedenfor er angivet de områder, der blev udpeget til henholdsvis solenergianlæg, vindmøller eller energilandskaber som kan rumme både sol- og vindenergianlæg.
Du kan læse mere om planlægningen for vedvarende energianlæg i Aalborg Kommune nedenfor under ”Hvis du vil vide mere”.
